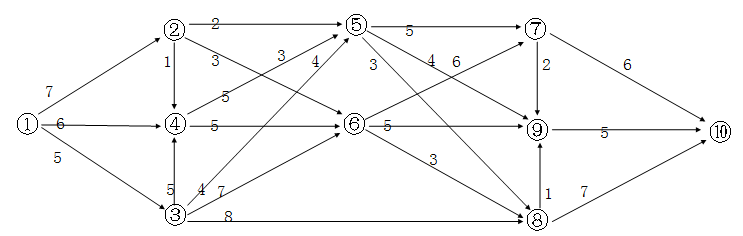

某工程的进度计划网络图如下,其中包含了①~⑩10个结点,结点之间的箭线表示作业及其进度方向,箭线旁标注了作业所需的时间(单位:周)。设起始结点①的时间为0,则结点⑤的最早时间和最迟时间分别为( )周。
A.9, 19
B.9, 18
C.15, 17
D.15, 16
B.9, 18
C.15, 17
D.15, 16
关键路径为1-3-4-6-7-9-10。
由于节点⑤的前置节点是②③④,最长路径为5,②的前置节点为①,长度为7,③的前置节点为①,长度为5,④的前置节点为①和③,所以④的最早时间为10,所以⑤的最早时间为10+5=15。
由于5的后置活动7是关键活动,所以最迟也就是不能影响这个活动的开始,1-3-4-6-7的长度为21,而1-3-4-5-7的长度为20,所以节点5最多可以延迟一天开始,也就是最迟时间为16。
由于节点⑤的前置节点是②③④,最长路径为5,②的前置节点为①,长度为7,③的前置节点为①,长度为5,④的前置节点为①和③,所以④的最早时间为10,所以⑤的最早时间为10+5=15。
由于5的后置活动7是关键活动,所以最迟也就是不能影响这个活动的开始,1-3-4-6-7的长度为21,而1-3-4-5-7的长度为20,所以节点5最多可以延迟一天开始,也就是最迟时间为16。
【综合网络信息编辑】
手机扫描阅读分享本文
关注微信公众号,随时找到我们
本文地址:https://www.kbiji.com/kong/1372.html
关注我们:请关注一下我们的微信公众号:扫描二维码,公众号:乐享空笔记
版权声明:本文除注明"转载"外,其它为原创(或源于互联网,由@乐享空笔记整理),其中转载文章版权归原作者所有,欢迎分享本文,转载请保留出处。部分网站内容综合网络信息编辑,版权当属原作者。由于部分网络资料几经转载,很多作品的原作者和来源不详或者不确定,若未标明来源,敬请谅解,请及时联系我们注明!若有侵犯,恳请联系我们,我们将尽快删除!
关注我们:请关注一下我们的微信公众号:扫描二维码,公众号:乐享空笔记
版权声明:本文除注明"转载"外,其它为原创(或源于互联网,由@乐享空笔记整理),其中转载文章版权归原作者所有,欢迎分享本文,转载请保留出处。部分网站内容综合网络信息编辑,版权当属原作者。由于部分网络资料几经转载,很多作品的原作者和来源不详或者不确定,若未标明来源,敬请谅解,请及时联系我们注明!若有侵犯,恳请联系我们,我们将尽快删除!
评论已关闭!
